Proyecto Introducción a Ingeniería

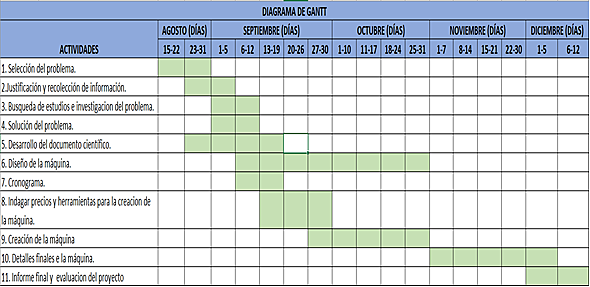

  • Diagrama de Gantt

    Diagrama de Gantt
    Este es el cronograma con el que realizamos este proyecto.
  • Period: to

    Definición del problema

    El primer paso para la creación del proyecto fue seleccionar el problema a resolver, en este periodo de tiempo decidimos que el problema en el que nos íbamos a enfocar es la trasmisión del virus COVID por medio de la suela de los zapatos.
  • Period: to

    Justificación

    Según Aerosol and Surface Stability of SARS-CoV-2 as compared with SARS-CoV-1, que compara la estabilidad del virus en diferentes superficies. Es claro que el virus se adhiere a superficies y la más común es el suelo. Teniendo en cuenta que el desinfectante se debe usar de manera constante es necesario garantizar su uso permanente. De no cumplir con el protocolo de desinfección de zapatos estaríamos expuestos a un mayor riesgo de contagio al virus.
  • Period: to

    Búsqueda de estudios e investigación del problema.

    En este periodo se llevo a cabo la investigación con todo lo relacionado a los infecciones respiratorias.
  • Period: to

    Diseño y posterior elaboración de la máquina

    En este periodo se investigó precios y métodos para crear la maquina que posteriormente elaboraríamos. Inicialmente pensamos hacer un circuito a base de arduino para la programación de una bomba de pecera para la eyección del liquido desinfectante, pero acoplamos la bomba a un temporizador que se puede manipular según los tiempos que uno le programe.

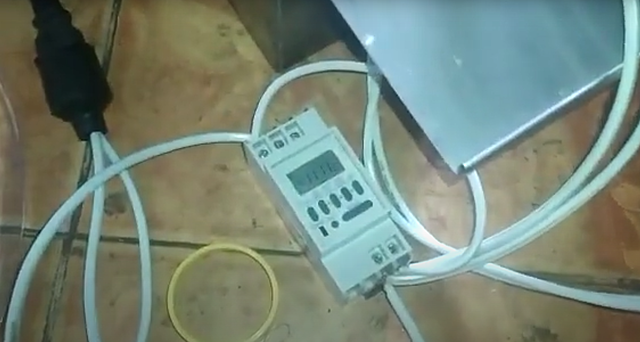

  • Prueba de funcionamiento.

    Prueba de funcionamiento.
  • Period: to

    Detalles finales.

    Teniendo ya los componentes de la maquina en su debido funcionamiento lo ultimo por hacer es los detalles finales, la mayoría estéticos para la presentación final de nuestro proyecto.
