CRONOLOGÍA PROYECTO HIDROITUANGO

  • Estudios Previos

    se realizan estudios de prefactibilidad en tres puntos del río Cauca: Farallones, Cañafisto e Ituango, mostrando la zona de Ituango resultados de viabilidad técnica desde
  • Viabilidad Del Proyecto

    Los estudios de viabilidad del proyecto fueron completados oficialmente pero la ejecución es postergada por su alta complejidad, costo económico y la falta de un mercado local para el consumo de la energía que la obra podría generar
  • Creación Sociedad Promotora

    Se crean la Sociedad Promotora Pescadero Ituango S.A, en la que participan más de 50 firmas de ingeniería.
  • Diseños Finales

    Los diseños finales para el proyecto son terminados
  • Adquisición de Terrenos

    el Ministerio de Minas declara de utilidad pública los terrenos necesarios para la construcción del proyecto.
  • Otorga Licencia Ambiental

    el Ministerio del Medio Ambiente le otorga la licencia ambiental a la hidroeléctrica,
  • Comienzo de la Construccion

    Se esperaba que el costo total del proyecto ascendiera a los US$ 2.8 billones ​ y estuviera listo para el inicio de operaciones a finales del año 2018.
  • Primeros Inconvenientes

    se presentaron obstrucciones generalizadas en los túneles de desviación del río Cauca, debido a fallas geológicas causadas por las fuertes lluvias y la inestabilidad del terreno. razón por la cual se presentó un llenado no programado e incontrolado del embalse, obstruyendo completamente la vía de comunicación al municipio de Ituango y causando el hundimiento parcial anticipado de los corregimientos de Orobajo (Sabanalarga) y Barbacoas en Peque.
  • Desplazamiento Natural de los Tuneles

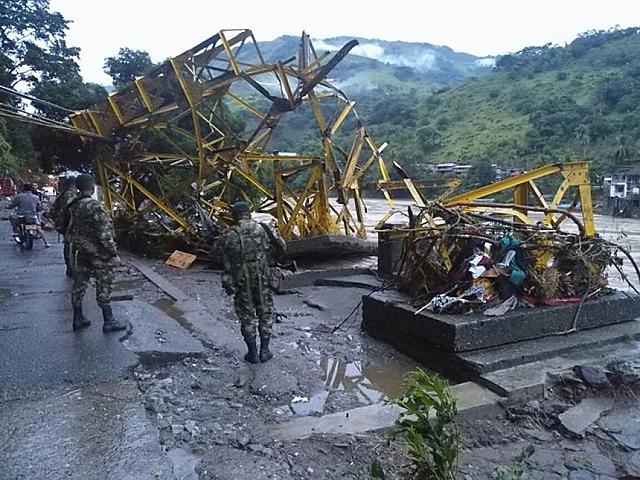

    Desplazamiento Natural de los Tuneles
    hubo un destaponamiento natural de uno de los túneles originales de desviación, lo que generó una creciente súbita del río que obligó la evacuación de una gran cantidad de habitantes; al bajar la creciente súbita, ésta generó graves daños al poblado de Puerto Valdivia, dejando centenares de damnificados y pérdidas materiales millonarias. entre ellas la destrucción de un histórico puente sobre el río Cauca que se convertía en su símbolo más reconocible
  • Evacuación Preventiva

    se ordenó la evacuación preventiva de los pueblos de Puerto Valdivia, Puerto Raudal y El Quince en Valdivia, El Doce en Tarazá, Cáceres, cabecera urbana de Caucasia, Nechí y su corregimiento Colorado; debido a la alerta de una nueva creciente súbita, que se originó porque la estructura de la casa de máquinas no pudo con el peso y la fuerza del agua del río Cauca, lo que terminó destruyendo el túnel y la caverna donde se alojaban los equipos
  • Peligro de Colapso de Presa

    la gerencia de EPM admitió que existía la posibilidad de que la presa se rompiera debido a que el agua que estaba golpeando la base podía erosionar y desestabilizar la infraestructura​ por lo cual se elevó a 12 la cifra de municipios que debieron iniciar proceso de evacuación en 4 departamentos del país, con una gran cantidad de corregimientos y poblados que se suman a los ya evacuados el 16 de mayo
  • Nivel del Rio Desciende

    el nivel de caudal del río comenzó a descender cerca de un 20%, lo que mejoró significativamente el nivel de evacuación de la presa y aceleró los trabajos de contingencia.20​ Sin embargo, el nivel de alerta siguió al máximo, al punto de que el ministerio de transporte ordenó ese mismo día el cierre total de la Ruta Nacional 25
  • Nuevo Colapso en uno de los Túneles

    luego de trabajar en la construcción de la presa, con condiciones del río especialmente favorables, se presenta un nuevo incidente en uno de los túneles taponados; de manera que se inician los protocolos en atención a una nueva emergencia

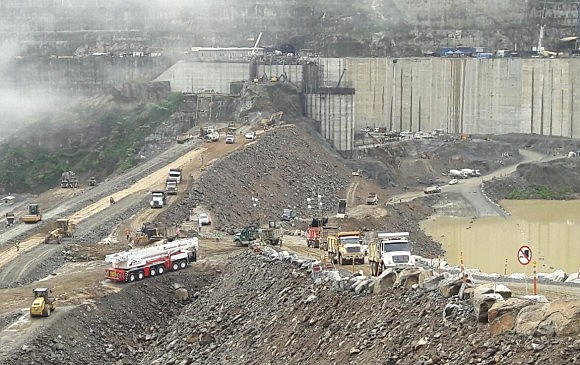

  • Llegada de la presa a la cota estimada

    Llegada de la presa a la cota estimada
    se alcanzó la cota 410 necesaria para evitar la emergencia de desbordamiento del embalse
  • Nuevo Movimiento de Masa

    Ocurre un nuevo movimiento en masa en las colinas circundantes que obligó la declaratoria de alerta roja y una nueva evacuación

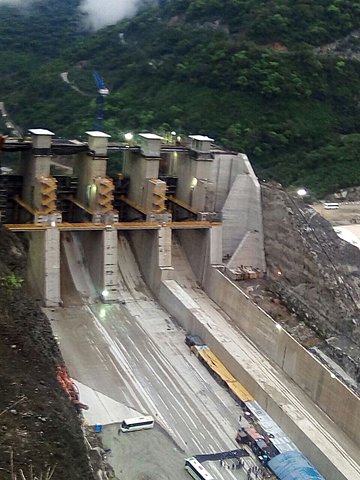

  • Culminación del Vertedero

    Culminación del Vertedero
    Empresas Públicas de Medellín anunció la culminación del vertedero, con lo que se completa una parte crucial del proyecto, a partir de la cuál se podría evacuar de manera controlada el agua embalsada por las cuatro compuertas. En julio el nivel de alerta en Tarazá y Cáceres bajó de rojo a naranja, lo que propició el retorno de algunas familias.
  • Alerto por socavon

    Alerto por socavon
    cuando la emergencia se creía completamente superada por parte de la población en general, se genera una nueva contingencia por el hallazgo inesperado de un socavón en la que fuera la casa de máquinas del proyecto. luego de 72 horas la magnitud y los factores y decisiones necesarias ante el nuevo escenario presentado. Por ese entonces la única decisión preventiva sería el cierre de una de las compuertas que dirigen el agua desde el embalse a la descarga de máquinas.
  • Instalación Puesto de Mando Unificado (PMU)

    Instalación Puesto de Mando Unificado (PMU)
    comenzó a funcionar un nuevo ferri, con capacidad de 45 toneladas, con el fin de que el transporte de pasajeros y mercancía a Ituango sea más eficiente.el presidente de Colombia decidió solicitar a los ministros de Ambiente, Defensa, y Salud, , junto a las demás autoridades locales y departamentales, la instalación de un Puesto de Mando Unificado (PMU) en el campo de las obras de Hidroituango, con el fin de proteger a las comunidades afectadas por el proyecto
  • Presento el Primer Informe del Socavon

    el socavón de 18 metros hallado en el proyecto y hasta ese momento el parte fue de tranquilidad debido a los trabajos que realizarían para reducir los riesgos; el primero sería la inyección de aire y el segundo la instalación de pernos para fortalecer la estructura del socavón. Hasta ese momento no se elevaron los niveles de alerta a las comunidades y se visitaron algunos de los 4 puntos críticos de emergencia en la obra.
  • Evacuación de Personal y Cierre de Compuertas

    aSe evacua a todo el personal de la obra y se genera el cierre de compuertas.
    El cierre de las compuertas traería de manera inmediata una reducción significativa del nivel del río Cauca, que podría desabastecer acueductos y generar daños ecológicos irreversibles; medida, sin embargo, necesaria para la verificación de los daños ocurridos en la obra durante el año 2018, y la seriedad y compromiso que conlleva el socavón informado en el 2019
  • Primeras decisiones del PMU

    La primera decisión tomada fue la del cierre de una de las compuertas de la casa de máquinas para el 16 de enero, y de la otra compuerta en 3 semanas más, luego de que el nivel del agua del embalse sobrepasara el nivel de vertedero. Adicional a todo esto, se ordenó un simulacro de evacuación a más de mil empleados de la hidroeléctrica y a 21 mil habitantes en docenas de poblaciones ubicadas en 15 municipios de Antioquia y Córdoba.
  • Cierre de la Ultima Compuerta

    Cierre de la Ultima Compuerta
    la compuerta faltante fue cerrada de manera intempestiva causando que el río Cauca aguas abajo se secara casi en su totalidad, generando un grave desastre ecológico que propició una mortandad masiva de millares de peces y dejó comunidades sin el recurso, el escaso flujo de agua que fluía por el lecho Cauca en ese momento, fue generado por los ríos y quebradas que desembocaban aguas abajo del proyecto y se hizo insuficiente para la estabilidad ecológica del ecosistema
  • Nuevos Desprendimientos de Material

    EPM reportó que las precipitaciones del Norte antioqueño generaron desprendimientos de tierra en algunos frentes de trabajo de la hidroeléctrica, generando retrasos en los trabajos de recuperación, ya que se debieron suspender, principalmente por la caída de material en el sector de las compuertas. Otro inconveniente presentado es en el muro de contención de la presa, ya que debido a la ala humedad producto de las lluvias, el material no compactó de manera oportuna
