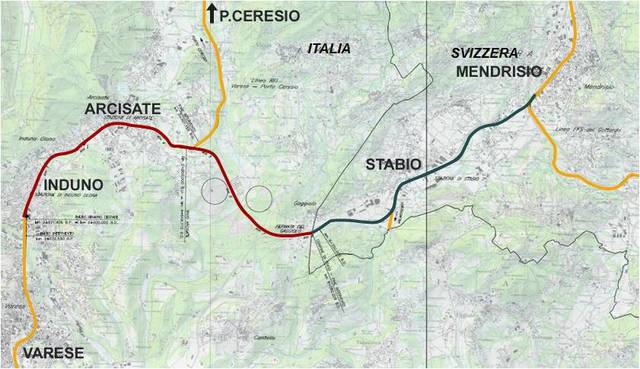

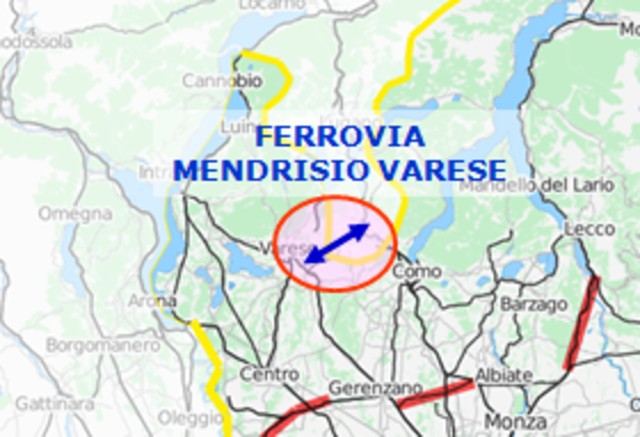

Nacque l‘idea di una linea tra Mendrisio e Varese
Fine degli anni 80 -

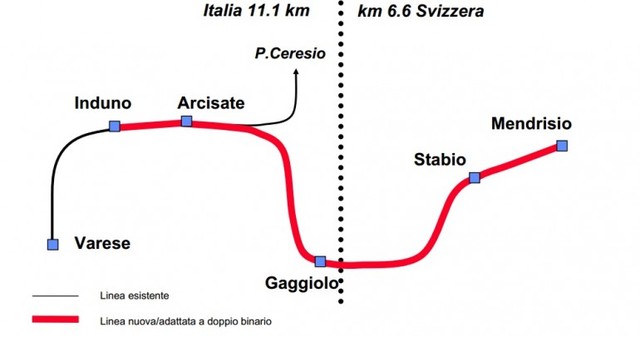

Primi studi relativi alla fattibilità della linea e studi sui flussi di traffico nella zona
1994-1998 -
Primo progetto commissionato da FFS e FS
2001-2004 -
Viene riconosciuta come progetto urgente
2006 -
Inizio dei lavori sul fronte svizzero
-

Inizio i lavori sul fronte italiano
-

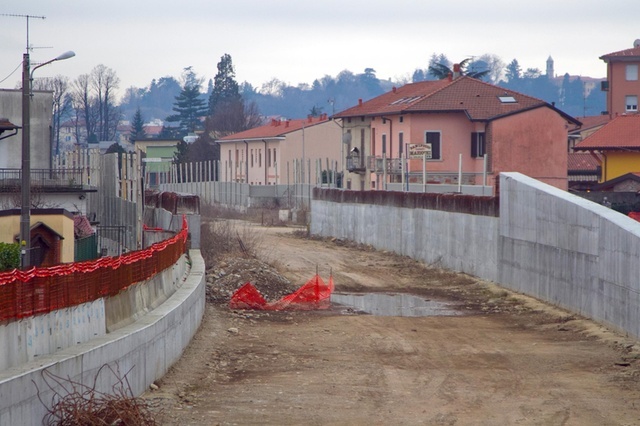

il 45% dei lavori é completato ma viene trovato arsenico nei terreni italiano e i lavori rallentano
-

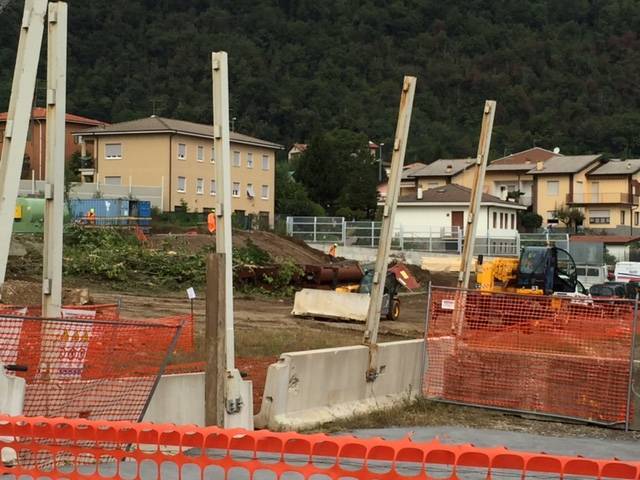

Richiesta autorizzazioni dal CIPE comitato interministeriale per la promozione economica, per poter eliminare l’arsenico
-

Test di collaudo del tratto svizzero
-
Fermo ufficiale dei lavori sul fronte italiano
-
Inaugurazione del tratto svizzero
-

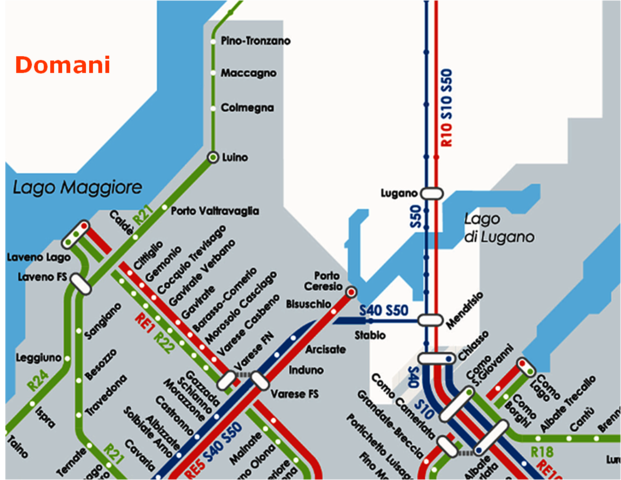

Accordo tra il Presidente della Regione Lombardia e i Sindaci dei Comuni interessati per interventi al completamento dei lavori
-

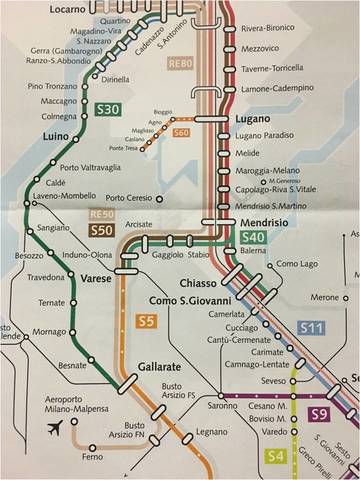

Termine previsto dei lavori sul tratto italiano
-

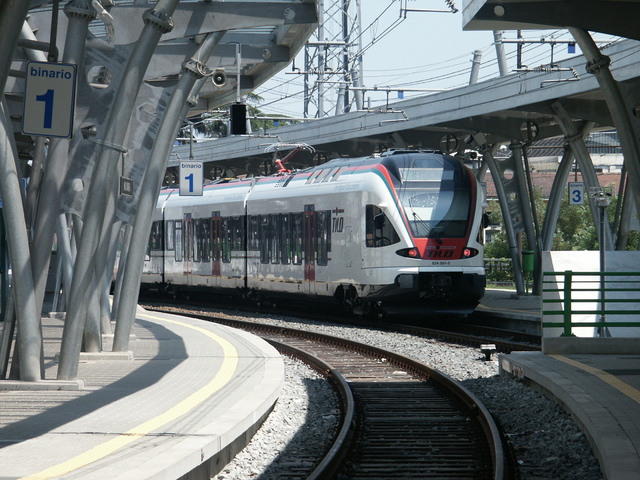

Inaugurazione del tratto italiano e dell'intera linea
