Hidroeléctrica Ituango

  • Identificación desarrollo de aprovechamientos hidroeléctricos, concepción del proyecto

    Identificación desarrollo de aprovechamientos hidroeléctricos, concepción del proyecto
    El Ingeniero José tejada identificó varios sitios para el desarrollo de proyectos hidroeléctricos entre los cuales está la hidroeléctrica Ituango. Empresarios del departamento de Antioquia liderados por la Gobernación y el respaldo de Empresas públicas de Medellín ven el río Cauca una alternativa energética que permite utilizar las aguas del río Cauca y la altura de las montañas del norte de Antioquia, comienza la concepción del proyecto.
  • Ubicación del proyecto

    Ubicación del proyecto
    Los estudios para el aprovechamiento del río Cauca comenzaron en 1974 en tres sitios del cañón del río: Farallones, Cañafisto e Ituango y finalizaron en 1979 del cual por mayor viabilidad técnica se escoge el Valle de Toledo ubicado en las montañas de ituango como lugar de desarrollo de los diseños y la construcción de la hidroeléctrica.
  • Estudios de factibilidad

    Estudios de factibilidad
    Los estudios inician en 1982 y se actualizan en 1989, debido a la complejidad de la zona, el costo del proyecto y la falta de un mercado local, los estudios necesitan mayor dedicación.
  • Primeros diseños y culminación de concepción

    Primeros diseños y culminación de concepción
    Entre 1997 y 2007 se entregan los primeros diseños del proyecto y se completan los estudios de factibilidad tecnica, economica y ambiental de la que sería la planta de generación eléctrica más grande de Colombia, la cual aportara el 17% de la energía del país.
  • Utilidad pública de terrenos y licencia ambiental

    Utilidad pública de terrenos y licencia ambiental
    En 2008 el Ministerio de Minas declara de utilidad pública los terrenos necesarios para la construcción del terreno cerca de 30 municipios son afectados por el megaproyecto. En 2009 de obtiene la licencia ambiental del proyecto más de 640 personas, entre líderes sociales y campesinos, han sido desaparecidas forzosamente para dar continuidad con el megaproyecto.

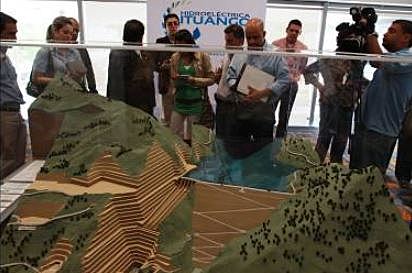

  • Culminación de diseños e inicio de construcción

    Culminación de diseños e inicio de construcción
    En 2010 se entregan los últimos diseños del megaproyecto y EPM asume el compromiso de financiar, construir, mantener, operar y explotar comercialmente la hidroeléctrica en un lapso de 50 años proceso en el cual se presentan ciertos procesos ilegales y artimañas, posteriormente se da paso a la licitación pública internacional para obras civiles en HidroItuango, la construcción del proyecto se estimaba en US$ 2.290 millones y estuviera listo para finales del año 2018.

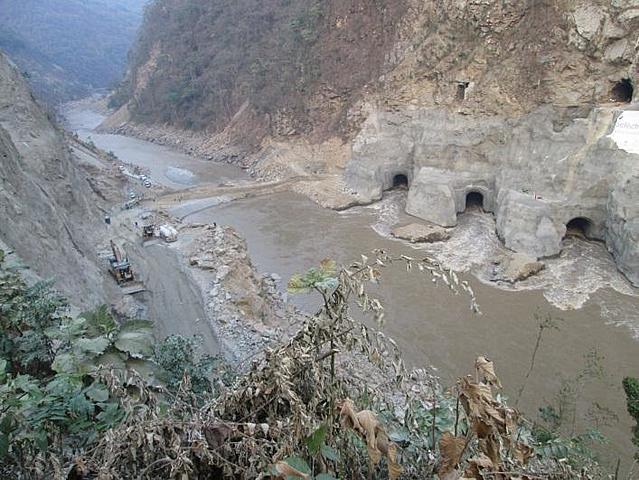

  • Desviación del río Cauca

    Desviación del río Cauca
    Por primera vez el río Cauca deja su cauce y toma paso por las obras de desviación lo que da paso a la construcción de la presa de la Hidroeléctrica, al mismo tiempo la ONG Ríos Vivos advierta de la problemática ambiental que causaría la desviación del río, tal como está pasando en la actualidad.
  • Demora en la construcción

    Demora en la construcción
    El Instituto para el Desarrollo de Antioquia IDEA dio a conocer que hidroituango no entraría a operar en 2018 debido a la falta de los permisos para la construcción de la línea de transmisión.
  • Comienza la emergencia

    Comienza la emergencia
    EPM informa de la primera falla del proyecto. Un derrumbe de la montaña tapó uno de los túneles de desviación, se advierte a los municipios aguas abajo del represamiento del río y se ordena la evacuación de 150 casas en Valdivia Antioquia, dias despues se reportan las primeras inundaciones el río Cauca arrasó el puente pescadero de Ituango mientras en represamiento del río aumenta.

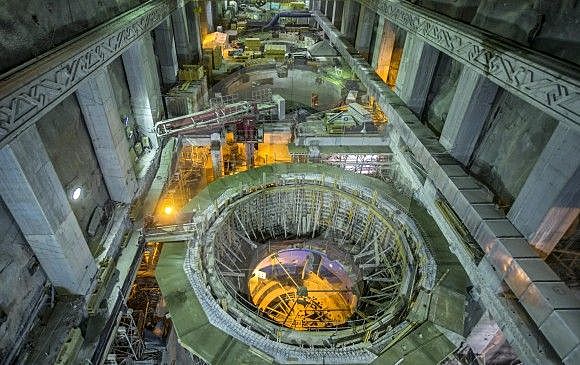

  • Inundación de casa de máquinas

    Inundación de casa de máquinas
    Debido a la necesidad de evacuar las aguas represadas y la intervención de las autoridades por contingencia y la procuraduría, solicitaron adopción de medidas para evitar una tragedia humana y ambiental; pero la altura de la presa aun no llegaba a la cota del vertedero de evacuación, el cual aún no estaba terminado, por lo que se toma la decisión de inundar casa de máquinas para evacuar las aguas represadas lo cual causaría daños a la maquinaria que generaría energía y que aún no estaba en uso.
