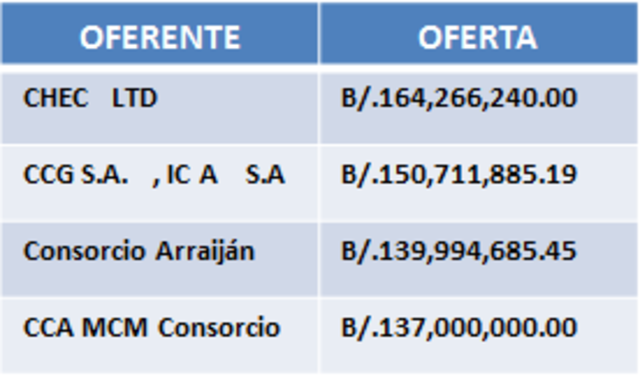

Licitación Pública (Ciudad Esperanza)
Las empresas que participaron fueron:
China Harbour Engineering Company LTD
Construcciones Civiles Generales S.A. e Ingenieros Civiles Asociados S.A. de C.V.,
Consorcio Arraiján,
CCA MCM Global S.A. Consorcio -
Adjudicación
La comision evaluador asigna al Concorcio CCA y MCM Global para la cosntruccion y desño de la Ciudad Esperanza de Arraijan -

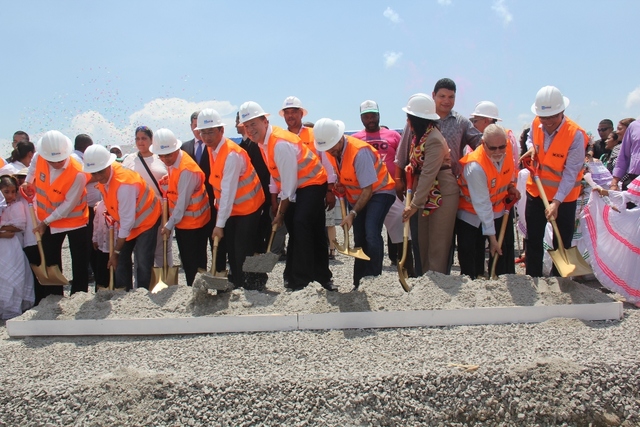

Inicio de los Trabajos
Las obra contempla edificaciones de cinco niveles (planta baja más cuatro pisos), que además incluye dos modelos de apartamento; uno con dos recamaras cuyo tamaño no es inferior a los 48 metros cuadrados, y el otro de tres recámaras que mide arriba de los 57 metros cuadrados. -
Se divorcia el Consorcio CCA y MCM GLOBAL
Las Dos empresas tienen conflictos de Comunicación y transacciones de los Dividendos. MCM Global demanda a CCA por falta de liquidez y le debe 6 millones de dolares. Falta de pagos provoca la separación y otros factores. MCM Global se sale del proyecto -
Entrega de la 1 Etapa
Acto Protocolar para la asignación de apartamentos en Ciudad Esperanza. -
Adenda N°1 al Proyecto
Se solicita aumento del proyecto por la suma de $763,204.11 y extensión del tiempo hasta el 13 de Febrero del 2019 -
Entrega de llaves
Hasta dos meses de espera; La incomodidad de los beneficiarios se hacían presenten ante medios de comunicación; pues se sentían burlados por el acto protocolar de entrega del presidente de la República. Pero lo que no sabían era que el proceso burocrático del permiso de ocupación y el contrato de compromiso de pago ante el Banco Hipotecario era extenso para obtener sus viviendas. -
Notificacion-Proceso de Resolución Administrativa
Por haber desatendido las advertencias del MIVIOT. Procede a aplicar la notificación según la ley 22, Capitulo II numeral 24. La contratista tienen a responder -
63.3% de Avance
La contratista ha declarado que tienen un 63.3% de avance y se ha atrasado por falta de liquidez, por muchos proceso Burocráticos para el pago de las Cuentas por parte del Gobierno. Solo se ha Entregado 11 Edificios (400 apartamentos) y tienen Programado entregar 8 Edificios el 25 de Febrero 2019.
