Hidroituango By Ana Argote

  • Cracion de la idea del Proyecto Hidroeléctrico Ituango

    Cracion de la idea del Proyecto Hidroeléctrico Ituango
    El 1969 el ingeniero José Tejada Saenz elaboro el primer estudio y documento acerca del Proyecto Hidroeléctrico Ituango, donde identifico varios lugares posibles en el trayecto del rió Cauca, para el aprovechamiento de proyectos hidroeléctricos, inicialmente se llamo "Desarrollo hidroelectrico del Cauca medio", y uno de los sectores posibles fue en Ituango.
  • Period: to

    Estudios para el aprovechamiento del rió Cauca

    En la década de los 70s un grupo de personas de la firma Integral Ltda. realizo estudios para el posible desarrollo hidroeléctrico del rió Cauca
  • Period: to

    Estudios de Prefactibilidad

    ISA y otras empresas nacionales comenzaron estudios de pre-factibilidad en tres puntos del rió: Farallones, Cañafisto e Ituango.
  • Resultados del estudio de Prefactibilidad

    Después de realizar estudios de factibilidad en tres posibles zonas del rio cauca, se determino que Farallones presento problemas geológicos y que Cañafisto e Ituango obtuvieron variabilidad técnica, con capacidad para producir 1.200 MW la primera y 4.270 MW la segunda.
  • Period: to

    Actualización estudio de Prefactibilidad

    Según los estudios se determino que no era necesaria la construcción de una nueva hidroeléctrica; debido a que Ituango incluía planes de expansión del sector eléctrico, el proyecto se postergo por su alta complejidad y por la inexistencia del mercado local para el consumo de la energía que generaría.
  • Period: to

    Creación de la sociedad promotora Ituango S.A.

    En el departamento de Antioquia a travez del IDEA y el EDAE, se creo la sociedad promotora pescadero Ituango S.A. en la que participaron 50 firmas de ingeniería.
  • Contratacion de Integral S.A Y AGRA

    La sociedad promotora contrato a Integral S.A Y AGRA, para la revisión de los estudios de factibilidad
  • Estudio de la licencia ambiental

    El ministerio de ambiente abrió el proceso para estudiar la licencia ambiental del proyecto, pero la sociedad promotora no tenia el dinero para pagar esos estudios. Sin embargo se busco los recursos para poder realizarlos.
  • Estudio de complementacion de la factibilidad

    Estudio de complementación de la factibilidad técnica, económica y ambiental que dio vía libre a la realización del proyecto. Una obra con una capacidad instalada de 2.400 MW que se construiria con una presa de roca de 220 metros de alto y con duración de 8 años.
  • Obtención de la licencia Ambiental

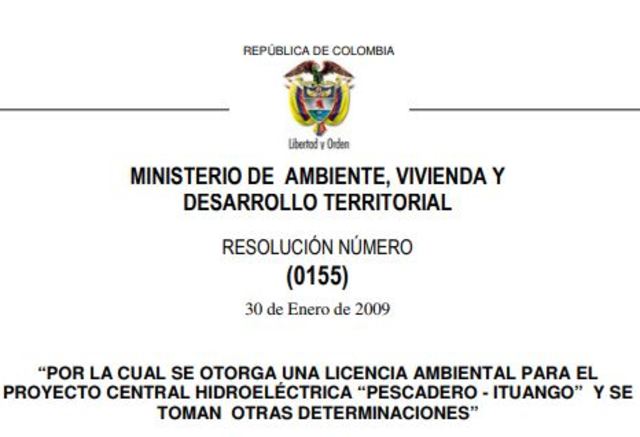

    Obtención de la licencia Ambiental
    En 2009 el ministerio ambiental emite la resolución 0155, que otorga la licencia ambiental de la hidroeléctrica Ituango.
  • Pago de compensaciones por actividades económicas

    Pago de compensaciones por actividades económicas
    El ministerio de Minas y Energía aprobó la resolución 18 0577, autorizando el pago de compensaciones por actividades económicas la población impactada por el proyecto; ademas se obtuvo los diseños definitivos con los que comenzó la construcción.
  • Period: to

    Construcción de la Hidroeléctrica Ituango

    Construcción de los túneles de desviación, y de la presa
  • Finalización del túnel intermedio

    Finalización del túnel intermedio
    Finalización de la construcción del túnel intermedio, el único que iba a quedar abierto para evacuar las aguas del rió Cauca, mientras finalizaba las obras.
  • Cerramiento de los dos túneles de desviación

    Cerramiento de los dos túneles de desviación
    En enero de 2018 al acercarse el final de las obras, las entradas de los dos túneles de desviación se sellaron con paredes de concreto.
  • Primera taponacion del tunel intermedio

    Primera taponacion del tunel intermedio
    La fuertes lluvias en esta temporada que caían sobre las caudalosas aguas del rió Cauca llenas de piedras y escombros, taponaron el túnel intermedio, el único por donde se desviaba el agua del Cauca, sin embargo se destapo por presión de las aguas del rió.
  • Segunda taponación del túnel intermedio

    Segunda taponación del túnel intermedio
    La noche del 30 de abril se prendieron las alarmas, porque una falla geológica deprendió 250000 m3 de tierra de la montaña, sobre el túnel intermedio, sin embargo por un by pass del túnel el agua seguía fluyendo aunque en menor cantidad.
  • Tercera taponación del túnel intermedio

    Tercera taponación del túnel intermedio
    El 7 de Mayo ocurrió un nuevo desprendimiento de la roca que tapono el by pass del túnel intermedio, por lo que el agua dejo de fluir y el embalse empezó a llenarse sin parar.
  • Innundacion de casa de maquinas

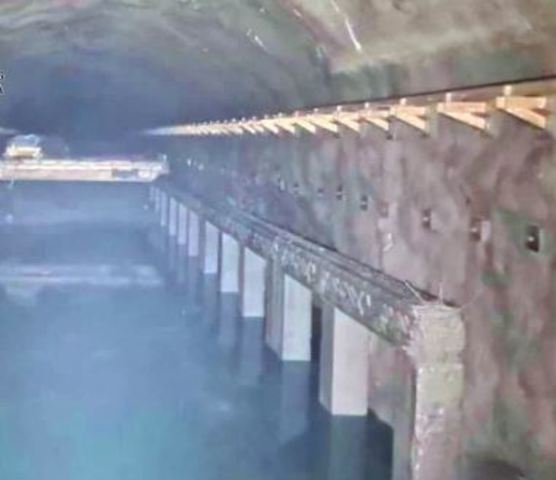

    Innundacion de casa de maquinas
    Ante la gravedad de la emergencia EPM deicidio inundar la casa de maquinas para dejar salir el agua, pero equipos como turbinas, generadores y transformadores quedaron sumergidos.
  • Destaponamiento del Túnel intermedio

    Destaponamiento del Túnel intermedio
    El túnel se desbloqueo pero al estar represado el agua alcanzo los 6.000m3/s y fue la causa de la subida del caudal que el rió Cauca aguas abajo, la corriente destruyo 3 puentes y dejo 600 dignificados
  • Taponaminto de nuevo del túnel intermedio

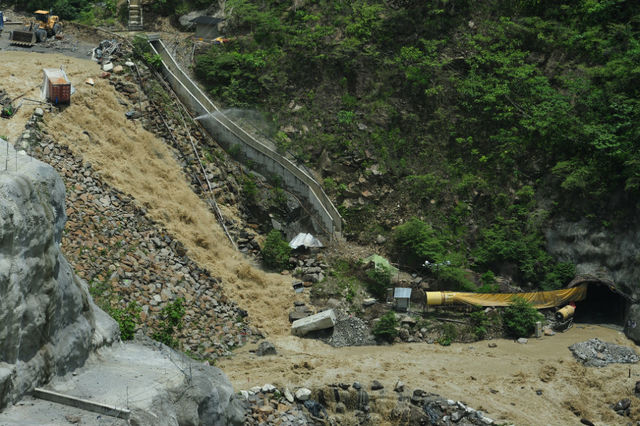

    Taponaminto de nuevo del túnel intermedio
    Se presento de forma natural el taponamiento del tune intermedio, y el agua tenia otra vez problemas para fluir, ademas se presentaron problemas en casa de maquinas por lo que el agua salia por las galerías donde entraban los trabajadores, el incidente dejo 4 trabajadores heridos y puso en alerta máxima a 5 municipios aguas abajo.
  • Alerta máxima por el aumento de agua en el embalse

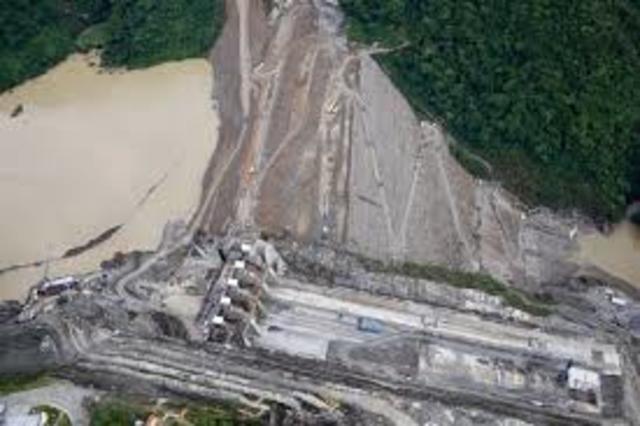

    Alerta máxima por el aumento de agua en el embalse
    La preocupación de la población aumentaba, debido a que si el agua seguía fluyendo podría podría dañar la pata de la presa haciendo que la colapse, ademas si el agua rebosa la presa los 20 millones de m3 de roca y cemento podrían erosionarse y derrumbarse causando una avalancha que afectaria gravemente los municipios de Puerto Valdivia, Taraza, Caceres, Caucacia, y Nechi.
  • Esperanza de llegar a la Cota 410

    Esperanza de llegar a la Cota 410
    Con el aumento imparable del embalse, los trabajadores de EPM trabajan fuertemente hasta llegar a la cota 410, necesaria porque es el nivel mínimo para activar el vertedero y dejar fluir el agua del rió Cauca, y la única solución que evitaría un desbordamiento.
  • Se llegó a la cota 410

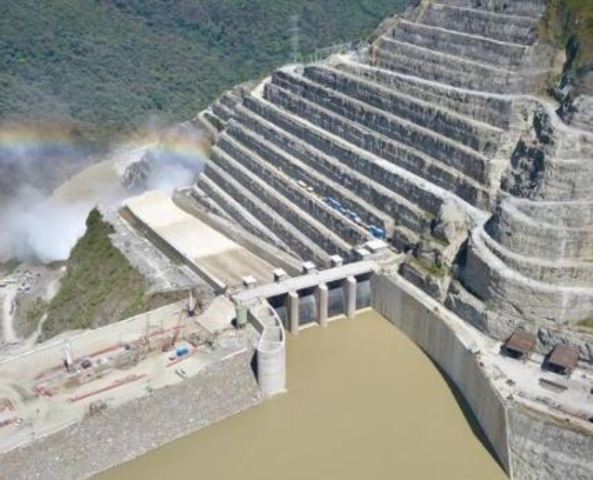

    Se llegó a la cota 410
    Después de que el muro de la presa llego a 410, las personas tuvieron la esperanza de evitar una posible avalancha. y se siguió trabajando para poder dejar fluir el agua por el vertedero de manera controlada
  • Problemática ambiental en hidroituango

    Problemática ambiental en hidroituango
    Los niveles del caudal del rió Cauca bajaron debido a que cerraron la compuerta principal por donde fluye normalmente el agua del rió cauca, debido a posibles riesgos en la estructura de captación. Muchos peces han muerto y la comunidad que se dedica a la pesca ha tenido grandes problemas para sus necesidades.
  • Aumento del caudal del rió Cauca

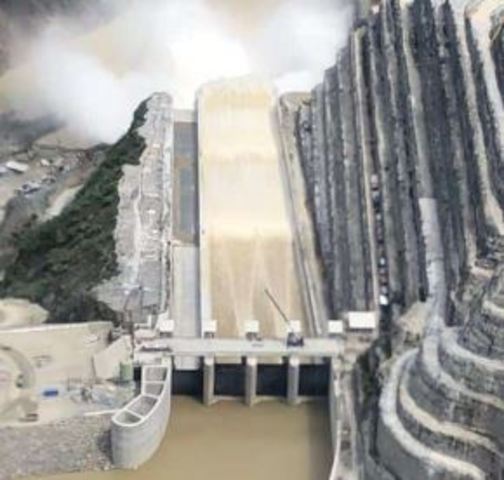

    Aumento del caudal del rió Cauca
    El embalse llego a la cota 403 del vertedero por donde fluyo el agua por las 4 compuertas, de esa manera el rió Cauca empezó a aumentar su caudal
