-
PRIMER DÍA
Julen, un pequeño de dos años, cae a un agujero de más de 110 metros de profundidad y apenas 25 centímetros de diámetro. Más de un centenar de efectivos de Bomberos, Protección Civil, Guardia Civil, Servicios sanitarios y psicólogos trabajan sobre el terreno.
Los padres del menor, relatan a las autoridades que escucharon los llantos en un principio, pero que más adelante el sonido se detuvo de golpe.
Su angustia es máxima al recordar que ya perdieron a un hijo de tres años. -
SEGUNDO DÍA

Las excavadoras allanan el camino donde está el pozo mientras el operativo trabaja a contrarreloj succionando el interior del orificio. Un robot teledirigido se topa con un tapón de "arena húmeda" a 75 metros de profundidad y capta una bolsa de chucherías que podría haber portado el pequeño. La Guardia Civil baraja tres técnicas para agilizar el rescate:
- Extraer arena "con una maquinaria más potente"
- Abrir un pozo paralelo
- Abrir una nueva perforación a cielo abierto. -
TERCER DÍA
Un equipo de expertos formado por diez ingenierías punteras decide abrir un túnel lateral de 80 metros y, entre las vías paralelas para encontrar a Julen, aparece la propuesta de dos mineros asturianos que quieren excavar piedra a piedra. -
CUARTO DÍA
Las pruebas de ADN confirman el hallazgo de pelos pertenecientes a Julen que se extrajeron del agujero durante las primeras horas del rescate. -
QUINTO DÍA
El rescate toma un nuevo rumbo por la inestabilidad del terreno, circunstancia que obliga al operativo a suspender la opción de excavar un túnel horizontal por el riesgo de nuevos desprendimientos.
Las labores de salvamento se centran en una prospección paralela en vertical que no comenzará hasta el viernes y que estaría lista después de dos o tres días.
Las previsiones meteorológicas anuncian lluvias leves que podrían concentrarse durante el sábado y el domingo. -
SEXTO DÍA
La aparición de un macizo rocoso de pizarra provoca un retraso en los plazos estimados.
Una tuneladora más potente se desplaza hasta la zona para abrir el conducto sobre el que están puestas las esperanzas.
Los padres se trasladan a la casa de una vecina de Totalán que ha ofrecido desinteresadamente su vivienda.
Otros habitantes del mismo municipio, así como de la cercana localidad de Olías, no paran de llevarles comida como gesto de solidaridad. -
SÉPTIMO DÍA
El túnel vertical se inicia pero una roca dificulta nuevamente los avances y la excavación apenas consigue llegar a 20 metros de los 60 planeados. Los familiares "están con un sufrimiento desgarrador". -
OCTAVO DÍA

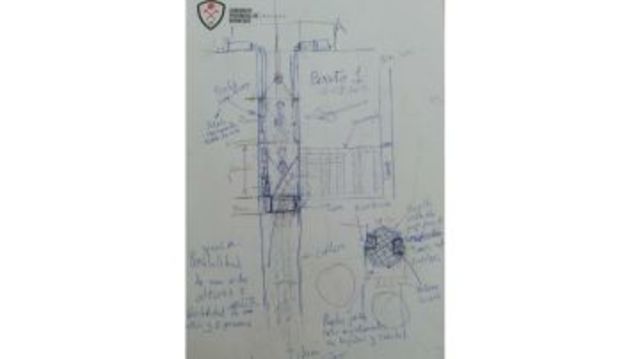

Una semana después el rescate está cerca.
Los efectivos logran excavar la mitad del túnel y consiguen hormigonar la zona para evitar desprendimientos hasta completar la perforación para introducir una cápsula metálica que permitirá construir una galería horizontal para acercarse al lugar donde está el pequeño.
Hasta el lugar también se desplazan los TEDAX. La culminación del orificio no puede completarse durante la noche por la aparición de nuevos fragmentos de roca dura y pizarra. -
NOVENO DÍA
El rescate se complica por las condiciones de "extrema dureza" que atraviesan los especialistas. A lo largo de la mañana, la perforadora apenas consigue avanzar un metro y tiene que parar para realizar labores de mantenimiento cuando aún faltan seis metros más para el objetivo
Por la tarde, las labores prosiguen a un ritmo muy lento y avanzan a sólo 30 centímetros por hora.
La otra línea de trabajo corre a cargo de los psicólogos que acompañan a la familia tratando de controlar sus emociones. -
DÉCIMO DÍA
El día empieza con un sentimiento optimista bastante extendido en Totalán. Sin embargo, antes del mediodía los especialistas que trabajan en el encamisado del túnel vertical se dan cuenta de que la perforación no es del todo vertical, lo que les impide seguir con su trabajo. Se decide parar el trabajo y se anuncia que habrá que volver a perforar el túnel para rectificar la desviación creada por la perforación. Por la tarde, continúan las labores en el túnel. -
DÉCIMO PRIMER DÍA
El día arranca con el encamisado del túnel vertical. La mañana transcurre tranquila, pero a mitad de la tarde los operarios se encuentran con problemas para colocar los tubos. Un saliente impide el avance cuando faltan pocos metros para llegar hasta el final del orificio y se vuelven a ralentizar las tareas. Esta vez, buscando volver a retomar la marcha lo antes posible los expertos deciden trabajar sobre los propios tubos e intentar disminuir su diámetro. -
DÉCIMO SEGUNDO DÍA
La Brigada de Salvamento de Humosa se prepara para acometer la fase final del rescate mientras prosiguen las pruebas antes de realizar las labores de descenso y excavación. Pasado el mediodía, los mineros realizan la primera bajada y emprenden una primera exploración ante la que se muestran optimistas pero cautelosos. No obstante, los operarios vuelven a toparse con dificultades para realizar el corredor que consiguen solventar gracias a dos 'microvoladuras'. -

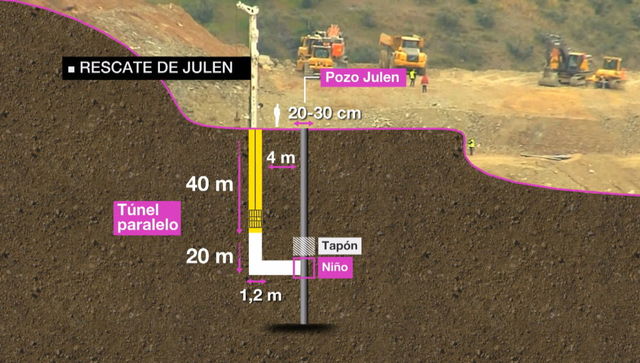

DÉCIMO TERCER DÍA
En el día clave para culminar el rescate la Guardia Civil apunta que "todo va como tiene que ir", Los efectivos siguen encontrando "material extremadamente duro" que obliga a realizar una tercera 'microvoladura'.
Por la tarde los mineros avanzan con "roca favorable" y falta menos de un metro para llegar a dodne se encuentra Julen. No obstante, una nueva zona pedregosa vuelve a retrasar las tareas y los especialistas en explosivos efectúan una cuarta 'microvoladura' a primera hora de la noche. -
DÉCIMO CUARTO DÍA
El rescate que ha mantenido a España en vilo llega a su fin. A las 1:25 horas, los dos mineros que realizaban el turno de madrugada y un guardia civil del grupo de montaña encuentran el cuerpo sin vida del pequeño Julen en el pozo al que cayó el pasado 13 de enero.
