la traversée de Toulon
-
Début des travaux du premier tube
-
Effondrement de la voûte du tunnel sur le front Est et arrêt des travaux sur ce front.
-
Period: to
Arrêt des travaux suite a l'effondrement
-

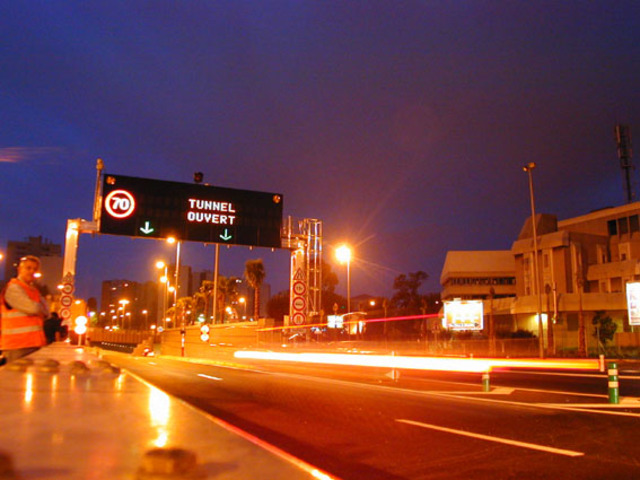

ouverture au public du tunnel nord
-

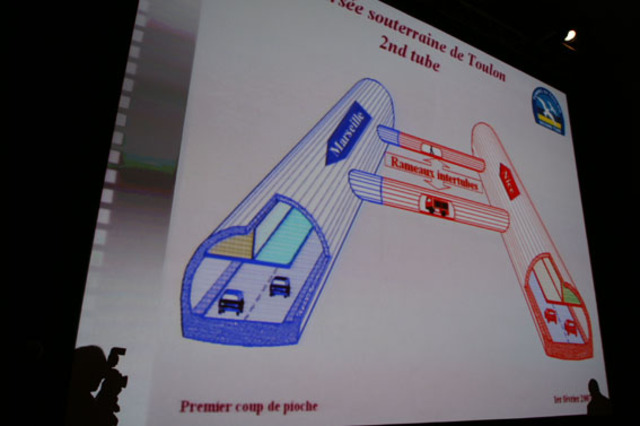

Début travaux second tube
-
Arrêt du creusement à l' Ouest du puits suite à la détection de mouvements anormaux du bâtiment l'Esplanade
-
Eboulement au front Ouest sous la rue Clappier. Arrêt du chantier de creusement Ouest pendant 8 semaines : confortement des terrains
-

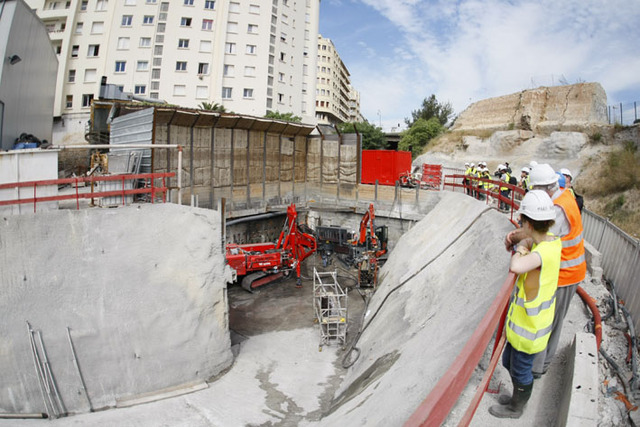

Début des injections de compensation sous les immeubles critiques
-

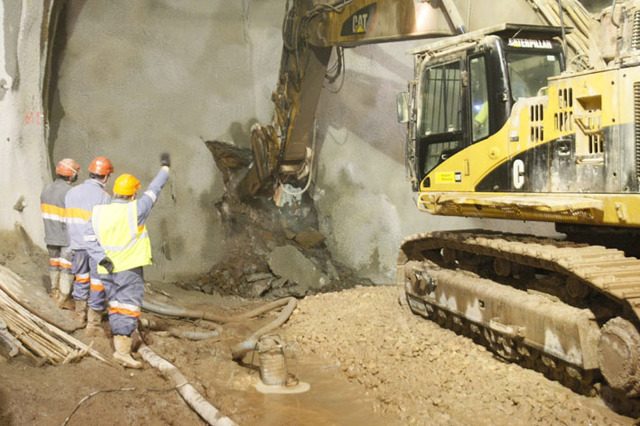

Jonction des fronts Est et Ouest. Fin du creusement
