Историята на магистрала Тракия

By Ivanina
  • Начало

    Начало
    Строителството на Автомагистрала Тракия започва точно преди 40 години, а решението е взето през 1964 г. Най-напред е построена отсечката до Ихтиман и тунела Трайнови врата

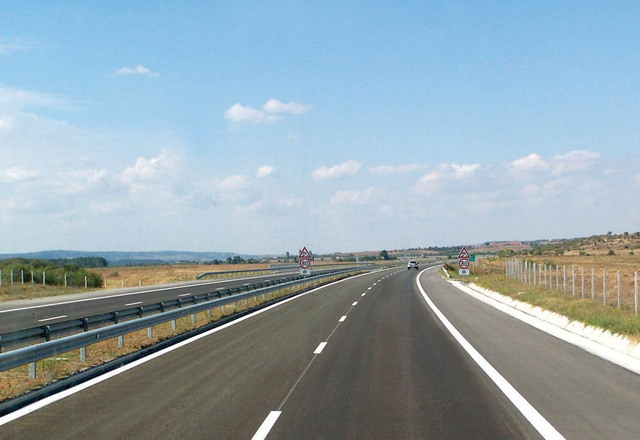

  • Магистралата достига Пловдив

    Магистралата достига Пловдив
    Завършена е отсечката София - Пловдив
  • Достига до Оризово

    Достига до Оризово
    Открит е 32 км участък от Пловдив до Оризово, построен със заем от ЕБВР
  • Скандална концесия

    Скандална концесия
    През 2005 г. бе сключен договор между правителството на НДСВ и българо-португалския консорциум „Магистрала «Тракия»“ АД за доизграждане и отдаване на концесия магистралата за срок от 35 години. В него участваха три португалски фирми и "Автомагистрали" ЕАД и „Техноекспортстой“ ЕАД с общо 49%. Бе обявено, че са построени 182 км, а 261 км трябва да бъдат изградени от концесионера срещу 125 млн. евро. Една от скандалните клаузи предвиждаше държавата да компенсира концесинера за недостиг на приходи
  • Открит е лот 5

    Открит е лот 5
    Сергей Станишев открива новата пътна отсечка от магистрала „Тракия”, в участъка Карнобат-пътен възел Бургас-запад. Дължината й е 35,2 км. Това е лот 5 от магистралата с крайна цена 150,266 млн. лв. Основите са положени още през 80-те.
  • И лот 1 е завършен

    И лот 1 е завършен
    Сергей Станишев откри новопостроения участък „Оризово – Стара Загора” от автомагистрала „Тракия”, дълъг 23,820 км. Изпълнител на проекта е фирма „Пи Ес Ай”, която е част от „Трейс груп холд” Това е лот 1 на Магистралата, чиито основи са положени още през 2000 г., когато правителството на Иван Костов договаря заема с ЕИБ.
  • Борисов, Йоханес Хан и Плевнелиев откриват Лот 2

    Борисов, Йоханес Хан и Плевнелиев откриват Лот 2
    Строителството на участъка "Стара Загора-Нова Загора" започна през юни 2010 година и е завършено предсрочно. Проектът е на стойност около 137,8 милиона лева и бе изпълнен от Обединение "Магистрала Трейс".
  • Открит е и лот 3

    Открит е и лот 3
    Трасето с дължина 35,7 км се простира от Нова Загора до Ямбол. Строителството на тази отсечка започна през август 2010 година. Общата дължина на участъка от Нова Загора до Ямбол е 35,7 км, а стойността на обекта е близо 134 млн. лв. с ДДС. Изпълнител е гръцката Актор, която трябваше да преасфалтира около 15 км, заради употребата на некачествени материали.
  • ... и половинка от Лот 4

    ... и половинка от Лот 4
    През август бяха открити и 15 килиметра от Лот 4 (завършен изцяло на 15 юли 2013 г.) По настояване на премиера Бойко Борисов изпълнителят „Холдинг Пътища" завърши предсрочно малкия участък. Изпълнител на целия Лот 4 е Сдружение ”Тракия IV” ДЗЗД. Стойността на договора е 209 646 720,00 лв. с ДДС.
  • Магистралата е готова!

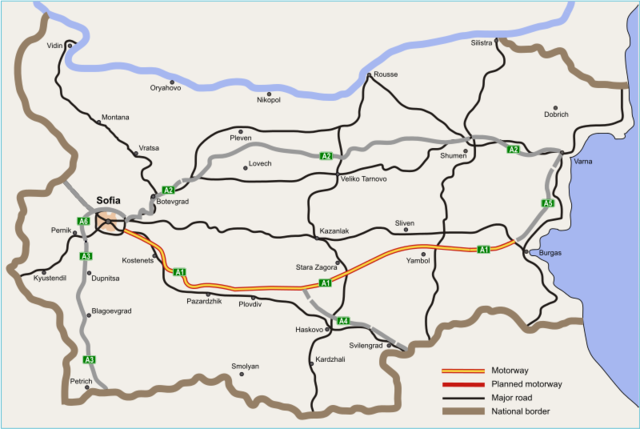

    Магистралата е готова!
    Последният участък на магистралата (втората част от Лот 4) бе открит от президента Росен Плевнелиев и министри от кабинета на Пламен Орешарски (без самия премиер и други бивши премиери)
